一、先说美国再伟大:
1. “全球最大数据中心项目直接黄了”(不是数据库,是超大规模AI算力园区)

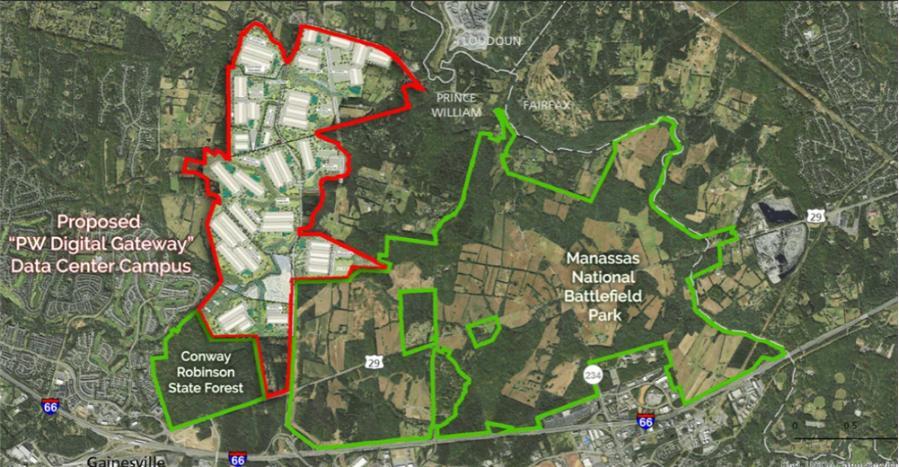

项目:黑石QTS旗下Digital Gateway,坐落美国弗吉尼亚,规划占地850公顷、37栋算力机房,总投资超1000亿美元,原本定位全球单体最大AI数据中心集群,7月2日官方彻底终止,全部报批文件撤回,一砖未建直接作废。
夭折多层原因(电力是底层核心矛盾)
1. 电网根本扛不住:整片园区规划用电相当于几十万户居民,弗吉尼亚本地电网早已饱和,并网排队周期长达十年,电网扩容审批、输电线路改造完全跟不上算力建设速度;
2. 民众集体抵制:当地71%居民强烈反对,大型机房耗电、耗水会推高居民电价(本地电价已涨15%-25%),水冷系统透支地下水,居民长期诉讼阻拦开发;
3. 程序+制度死结:土地变更公示少1天被法院判定审批无效,五年官司持续消耗,资本看不到落地希望直接撤资;
这不是孤例:纽约州直接出台禁令,暂停所有50兆瓦以上超大数据中心审批一年;全美2026年一季度总计1300亿美元算力项目延期、取消,大量高端GPU芯片积压仓库,有电才能开机,没电只能闲置 。
2. “美国电网卡住AI发展”,是全行业公认的硬瓶颈
1. 电网硬件先天老化、碎片化
全美70%输配电线路超期服役,美国土木协会给电网评级仅D+;全国分为东、西、德州三套独立电网,无法跨区域调配电力,西部风电、光伏的电送不到东海岸算力集中区。新建电厂审批要5-10年,变压器供货周期超2年,算力机房一年就能建成,电力配套永远滞后。
2. 用电缺口已经失控
覆盖13州的PJM东部电网,供电缺口接近7座核电站规模;行业预警2027年美国电网剩余负荷将转负,新增AI算力基本无法接入公共电网。单个大型AI数据中心耗电等于5万户家庭,弗吉尼亚本地数据中心用电量已经占到全州25%,电力供需彻底失衡。
3. 倒逼行业畸形方案
谷歌、微软、Meta等巨头被迫自建光伏、储能、天然气自备电站,进入“不靠公共电网、自己发电”模式,大幅抬高AI算力成本;很多规划算力项目因为拿不到电力配额直接砍单。微软CEO纳德拉公开坦言:当下AI最大瓶颈不再是高端芯片,而是电力供给。
二、怎么看待“美国这也配叫伟大?”的反差感
1. 纸面科技优势,基础基建全面拉胯,形成强烈讽刺
美国垄断高端GPU、大模型技术,华尔街每年砸数千亿美金押注AI竞赛,嘴上宣称要领跑全球AI;但最底层的电力、土地、供水配套完全跟不上,千亿级标杆项目直接烂在图纸上,高端芯片有电才能运转,电网短板直接锁死算力扩张上限。
2. 制度分裂的内在矛盾
一边联邦政府、白宫疯狂加码AI军备竞赛,试图靠科技封锁压制他国;另一边各州、本地居民、法院各自为政,为民生电价、环境权益否决大型产业项目,全国没有统一统筹的算力-能源规划。对比国内“东数西算”,提前在西部能源富集区布局大型算力集群,统一调配水电风光资源,从源头规避东部电网过载问题,规划能力差距明显。
3. 双重标准暴露短板
美国长期拿基建、科技优势标榜自身制度优越性,如今却出现“手握顶级芯片,却没电开机”的荒诞局面;为了抢AI赛道疯狂砸钱,却几十年不愿大规模翻新老旧电网、完善跨州电力调配,重高端技术、轻底层民生基建,长期发展失衡。
三、补充客观理性视角
不是说美国AI彻底垮台,只是遭遇短期无法快速解决的系统性瓶颈:
1. 美国依旧掌握芯片设计、大模型算法核心优势,只是算力扩张速度被电力死死限制;
2. 他们正在加速自建储能、自备电厂、放开火电审批缓解缺口,但改造周期至少3-5年,短期很难扭转项目大面积搁置的现状;
3. 这件事也给我们启示:AI竞争不止拼芯片、软件,能源、土地、水资源、全国统筹规划才是长期决胜的底层底盘。
