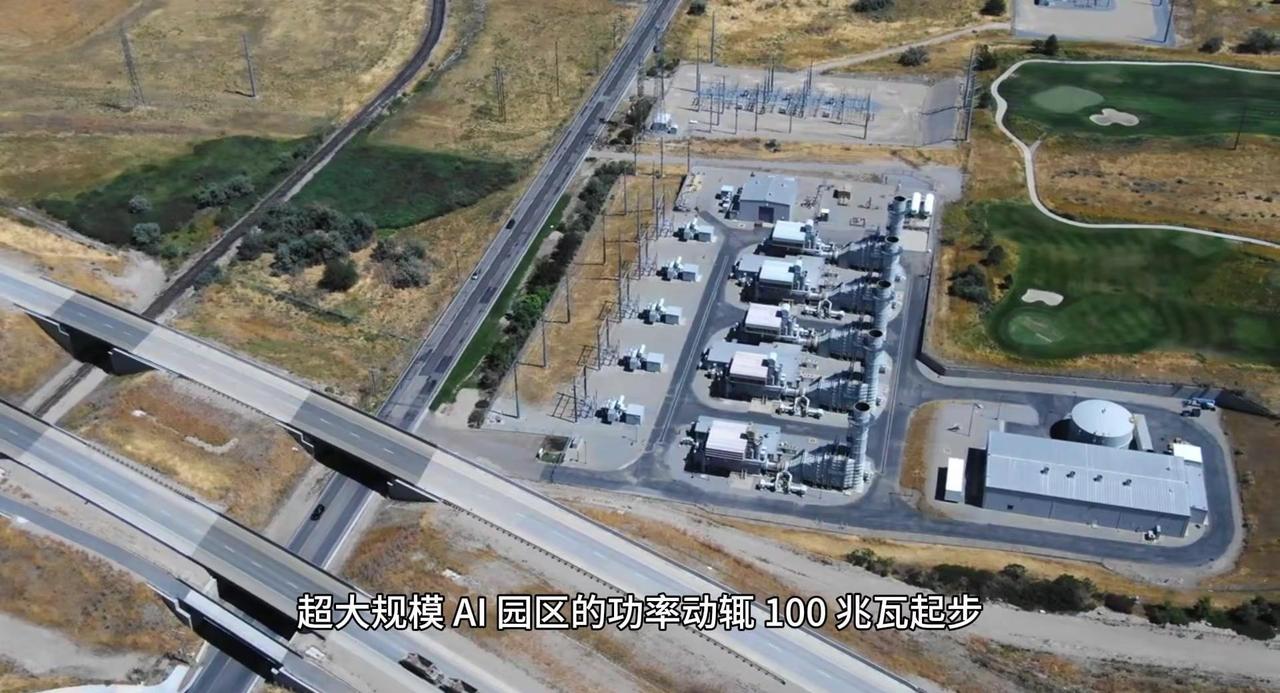

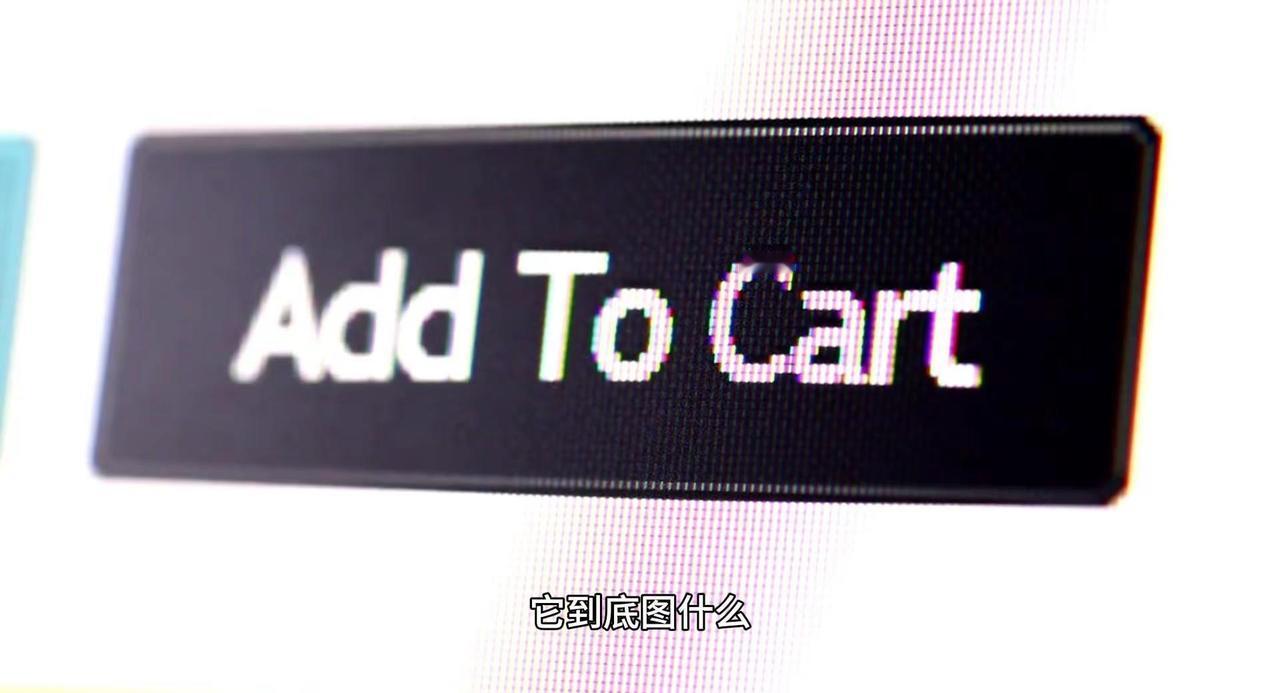

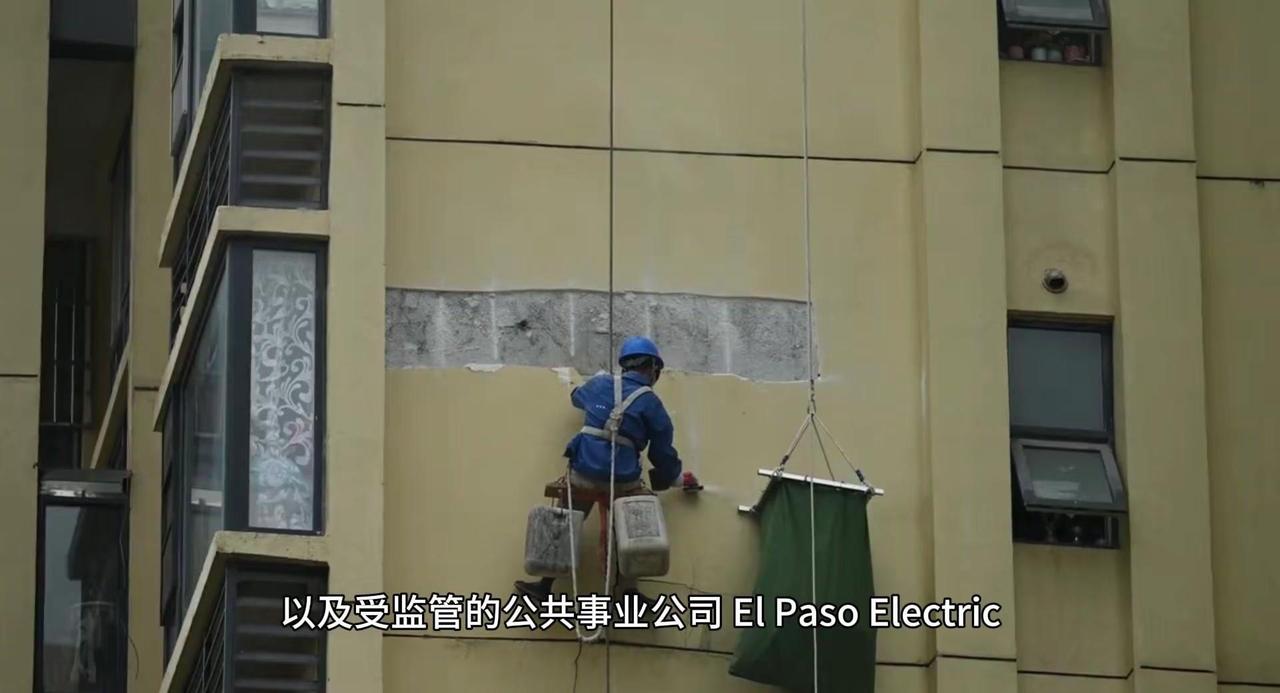

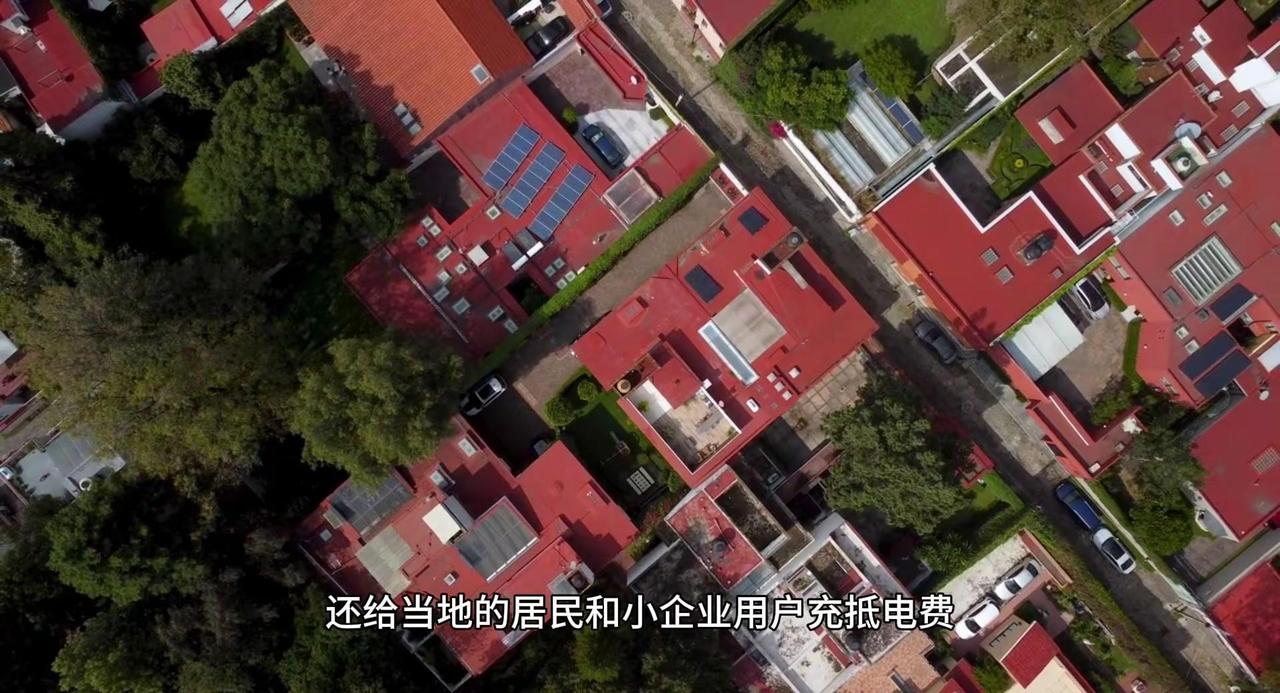

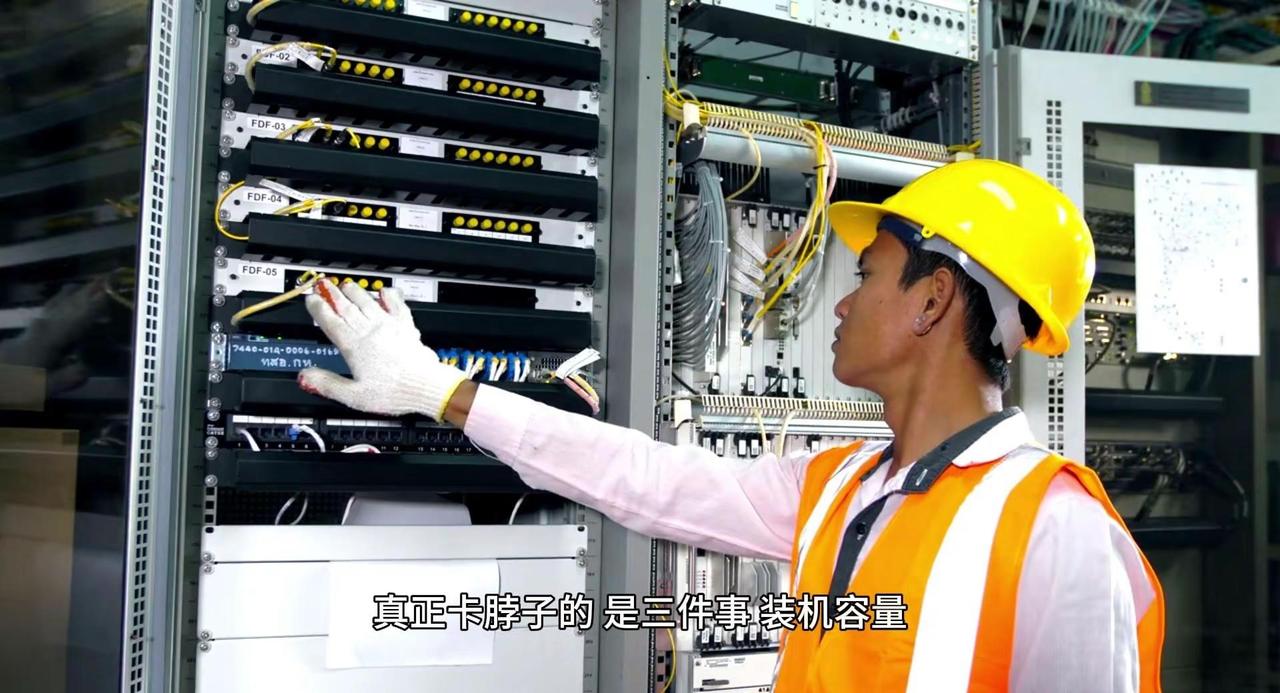

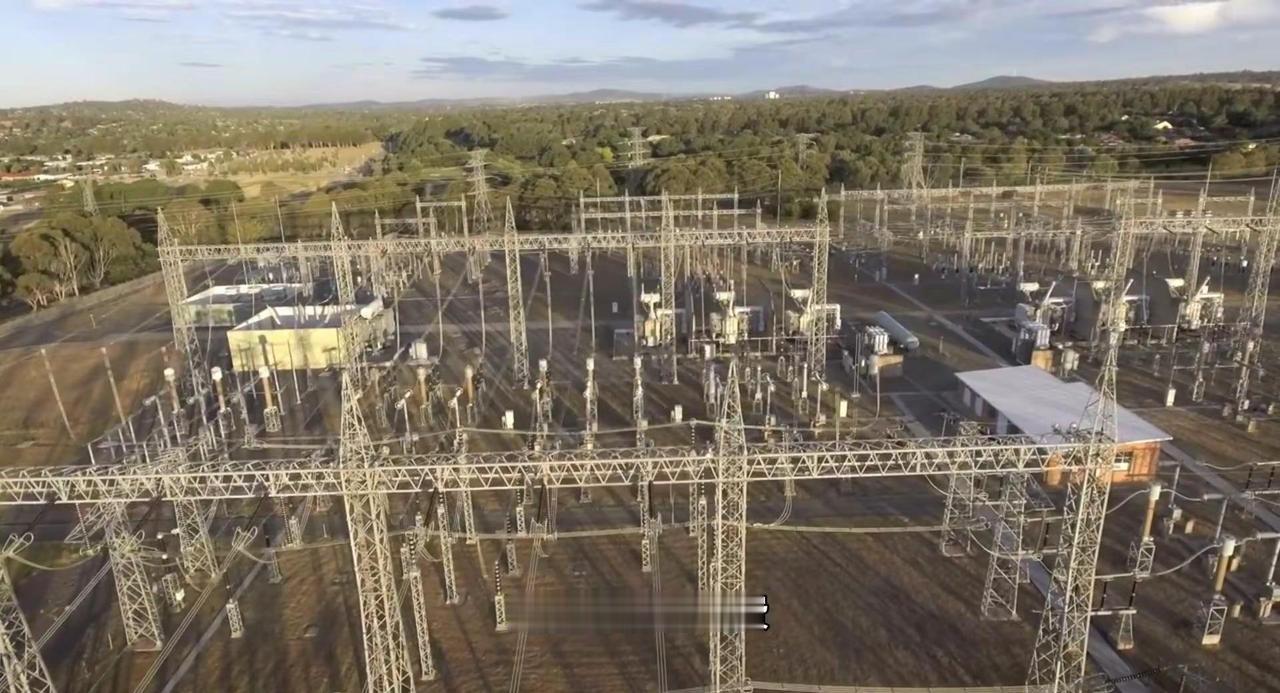

科技巨头为何主动给电网倒贴钱?甲骨文向美国新墨西哥州当地电力公司提交提案,未来10年每年支付1000万美元电力保障金,协议生效头3年每年最多再拿出5500万美元,返还给当地居民和小企业充抵电费。这份看似反常识的操作,本质是为了它正在当地建设的“木星计划”AI数据中心。这座园区巅峰用电容量达2.45吉瓦,相当于一座大型城市的供电规模,这笔钱不是慈善,是精心设计的公关和风险管理操作。很多人误以为AI缺电是发电量不足,作为有12年从业经验的电力从业者,我想纠正这个普遍误解。AI电力的真正瓶颈是三件事。1️⃣并网时间慢。AI巨头建一座数据中心最快仅需十几个月,但一条高压输电走廊从规划审批到建成动辄需要4到7年。目前美国活跃的并网申请队列已超过2600吉瓦,中位等待时间超4年,供电周期比预期普遍延长1.5到2年,AI按月迭代的节奏和电网按年建设的节奏完全错位。2️⃣供电稳定性难保障。传统电网是为可预测的日常用电峰值设计的,而AI训练任务24小时满负荷运转,推理任务负载波动以秒甚至毫秒为单位,完全不在传统电网的适应范围内。3️⃣舆论与审批压力。近年美国多地因数据中心用电攀升,电费大幅上涨,不少地区出现居民抗议,随之而来的诉讼、立法拖延,是超大规模算力项目最难以承受的成本。不少科技巨头尝试绕开公共电网,自建微电网走表后供电路线,但依然要面对配套能源设施漫长的审批流程。这份倒贴协议,本质是科技巨头主动认领用电相关的成本,换取项目顺利推进。AI竞争到最后,比拼的不只是模型能力,更是解决电力来源、成本分担这类基础问题的能力。芯片决定AI能跑多快,电网决定AI能走多远。如果你家附近建AI数据中心,它承诺帮你交3年电费,你愿意吗?
