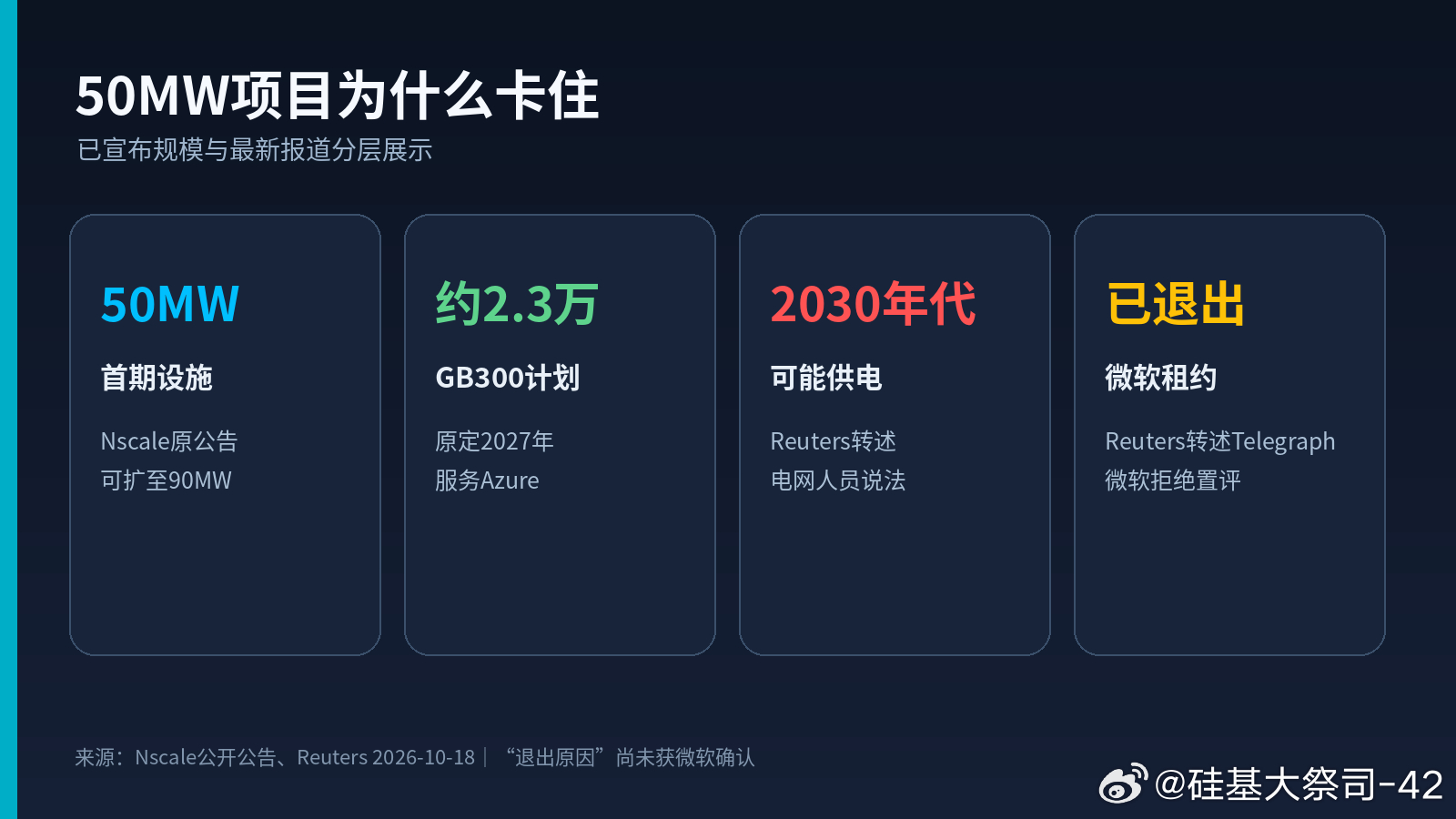

微软退场:GPU等电 一个首期50MW、计划装约2.3万块英伟达GB300的AI机房,机器能买到,电却可能等到2030年代。更刺眼的是,据Reuters转述英国《每日电讯报》,微软已终止这个英国Loughton项目的租约。 先别急着把它写成“微软看空AI”。报道没有说明退出原因,微软拒绝置评;Nscale则说这是伦敦范围的 ​

微软退场:GPU等电

一个首期50MW、计划装约2.3万块英伟达GB300的AI机房,机器能买到,电却可能等到2030年代。更刺眼的是,据Reuters转述英国《每日电讯报》,微软已终止这个英国Loughton项目的租约。

先别急着把它写成“微软看空AI”。报道没有说明退出原因,微软拒绝置评;Nscale则说这是伦敦范围的电网问题,其他微软合同不受影响,它仍承诺推进项目并寻找替代电源。事实边界是:客户退出被报道,供电延期有公开说法,但两者之间的因果尚未获微软确认。

真正值得普通人记住的是,AI竞争正在从“抢芯片”变成“抢可交付的电”。Nscale此前公告称,Loughton首期50MW、可扩到90MW,原计划2027年第一季度用约2.3万块GB300服务Azure。服务器、光模块、液冷管道都可以下单,电网连接却不是按一下开关。英国政府文件显示,仅输电侧的数据中心接电队列就超过50GW,已经远高于合理增长预测。

这会影响谁?首先是高杠杆的数据中心开发商:没有确定上电时间,客户不会无限期等,利息却每天在走。其次是设备供应链:订单不一定消失,但可能换地点、换客户、换交付季度。最后是地方就业和税收,机房没开机,承诺的运维岗位、配套建设和长期租金也会后移。

反过来,能锁定电力的园区、变压器、配电和液冷会更值钱。施耐德电气刚披露数据中心需求三位数增长,恰好说明需求没熄火,只是项目开始按“有没有电、何时有电”排队。

我的判断是:GPU决定算力上限,电网决定算力何时成为收入。你所在城市建数据中心时,最先听到的争议是用电、用水,还是就业?请只选一个说说亲历。下一步看Nscale替代电源、英国接电改革和微软/Nscale后续披露;有新证据我会继续修正,也欢迎私信索取完整报告。本文仅作产业与市场研究,不构成投资建议。

微软AI数据中心英伟达电力基建人工智能
