100天造一座数据中心!阿里云全模块化设计,大幅降低交付工期! 据上海证券报报

100天造一座数据中心!阿里云全模块化设计,大幅降低交付工期!

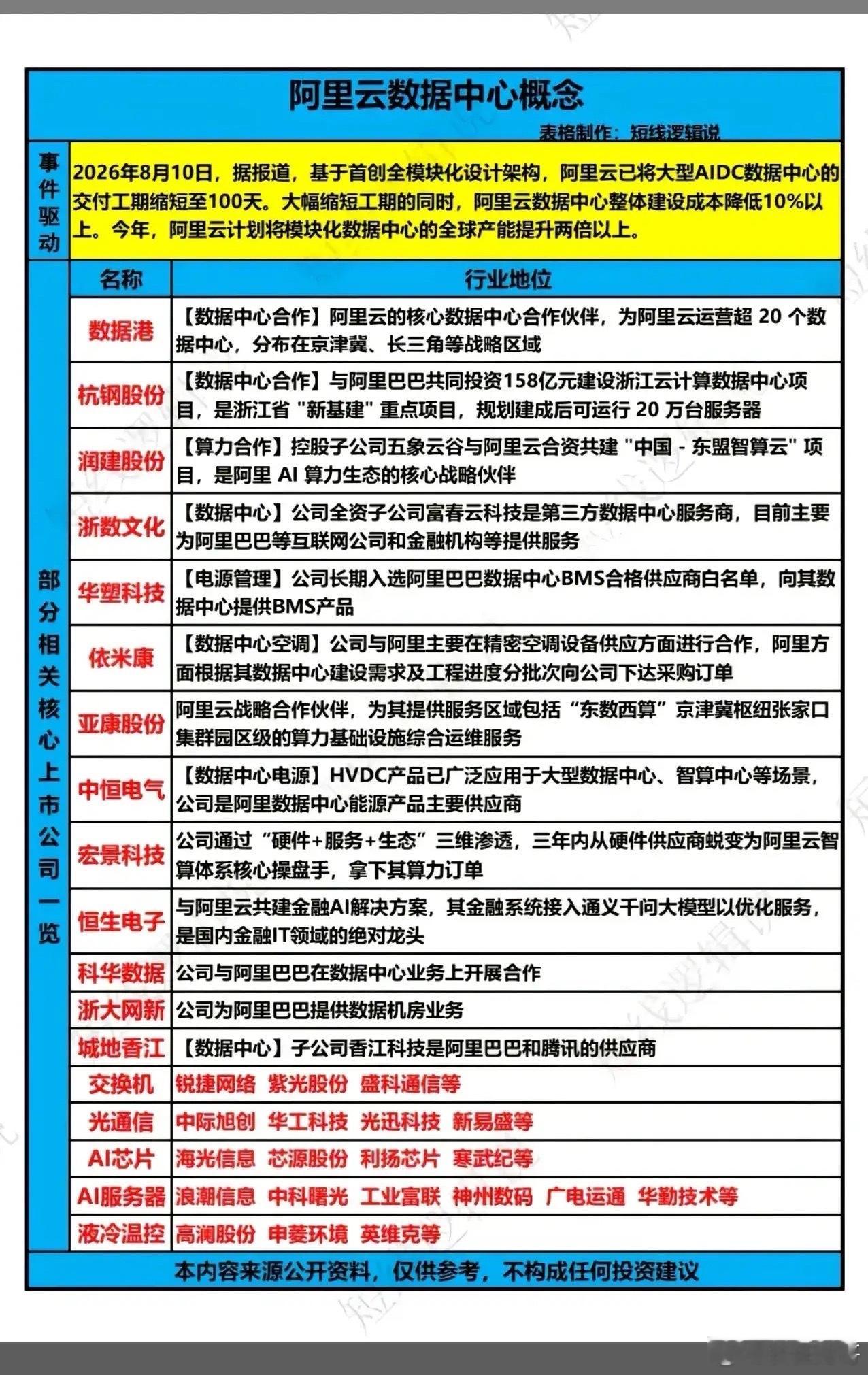

据上海证券报报道,基于首创全模块化设计架构,阿里云已将大型 AIDC 数据中心的交付工期缩短至 100 天。对比同等规模项目,国内传统交付周期为 6 个月至 12 个月,美国为 12 个月至 18 个月。在大幅缩短工期的同时,阿里云数据中心整体建设成本降低 10% 以上,交期、成本、质量同时改善,解决了项目管理中的“不可能三角”。
阿里云还透露,今年计划将模块化数据中心的全球产能提升两倍以上。
传统数据中心建设采用串行施工模式,每一步都依赖上一步完工——先安装供配电,再接冷却系统和算力设施,周期漫长。而且传统的数据中心采用架空地板、定制布线和庞大的基础设施,虽然能够提供深度定制化服务,但会带来更长的交付周期、更高的资本支出和更低的灵活性。
为此,阿里云创造了全模块化的设计理念,各个环节并行工厂生产,预调后装进集装箱,再运抵数据中心,现场像搭积木一样吊装拼接。
相比之下,模块化数据中心的核心价值在于其快速部署、可移植性和可扩展性,满足了快速发展的数字化环境中对灵活 IT 基础设施的迫切需求。为了适应人工智能、边缘计算和分布式工作负载的需求,采购模式正朝着模块化解决方案转变。
在此趋势之下,阿里云创造了一套全模块化设计理念:供电、冷却、安防、智能化、消防五大系统实现并行生产,在工厂制造后预调至集装箱,再运抵现场像搭积木一样吊装拼接。
支撑这一模式的,是阿里云面向 AIDC 研发的新一代架构 CUBE 5.0 。该架构将五大系统的整体模块化率从早期的 30% 提升至 90% 。同时,它采用高压直流、风液兼容技术及超高弹性设计,能够兼容主流异构芯片与计算架构,支持至少三代芯片迭代。
在 CUBE 5.0 架构下, 100 天的交付周期被精确拆解为三个阶段: 30 天的工厂生产和现场准备、 50 天的现场安装、 20 天的调试测试。整个过程从基础厂房或堆叠的集装箱开始,到服务器与网络设备进场前结束,五大系统同步部署完毕。似的工期,国内传统的交付周期为 6 至 12 个月,美国为 12 至 18 个月。全模块化的 CUBE 5.0 架构带来的不仅是建设速度的提升,还有成本的降低、良率的提升、算力密度的提升和可维护性的提升。
